监理工程师进度控制每日1练:时标网络计划(12.2)

时间:2016-01-20 22:28来源: 作者: 点击:

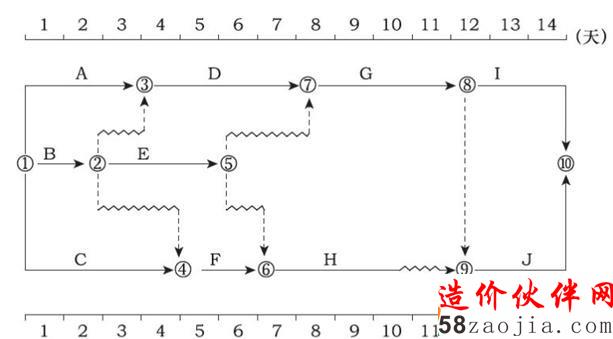

某工程双代号时标网络计划如图所示,该计划表明(   )。

A.B工作为关键工作

B.E工作的总时差为2天

C.B工作的总时差为3天

D.I工作为关键工作

E.C工作的总时差为3天




【正确答案】BD

【答案解析】本题考查的是时标网络计划中时间参数的判定。关键线路是A-D-G-I或A-D-G-J,B不是关键工作;B工作的总时差为1天;C工作的总时差是2天。参见教材P62。
